Кратко: из чего состоит подготовка
До закладки фундамента необходимо пройти четыре этапа: юридическую проверку участка и документов, инженерные изыскания, проектирование с согласованием и физическую подготовку площадки. Пропуск любого из них — не экономия времени, а источник проблем, которые придётся решать уже в процессе стройки или после её завершения.
Шаг 1. Юридическая проверка и документы
Прежде чем приступать к любым работам, нужно убедиться в юридической чистоте участка и получить необходимые разрешения.
Проверка статуса земли. Убедитесь, что вид разрешённого использования участка допускает строительство индивидуального жилого дома. Если категория земли не соответствует — строить нельзя до её изменения.
Выписка из ЕГРН. Подтверждает границы участка, отсутствие обременений и арестов, соответствие данных кадастровому плану. Без этого документа невозможно корректно разместить дом на участке с соблюдением отступов.
Уведомление о начале строительства. Подаётся в местную администрацию до начала работ. После получения положительного ответа строительство считается согласованным. Без уведомления дом может быть признан самовольной постройкой.
Технические условия на подключение к сетям. Запросите ТУ на электричество, газ, водопровод — до начала проектирования. Наличие и параметры сетей напрямую влияют на проект дома: тип отопления, необходимость автономных систем.
Шаг 2. Инженерные изыскания: геология и геодезия
Этот этап пропускают чаще всего — и именно он становится причиной самых дорогостоящих ошибок.
Геологические изыскания показывают состав грунта на глубине заложения фундамента, уровень грунтовых вод, наличие просадочных или пучинистых участков. Без этих данных тип фундамента выбирается наугад. Результат — неравномерная осадка, трещины в стенах, в тяжёлых случаях — разрушение конструкций.
Геодезическая съёмка фиксирует рельеф участка: перепады высот, низкие точки, уклоны. Эти данные нужны проектировщику для правильной привязки дома к местности. Без съёмки после первого ливня может выясниться, что вода стекает прямо к фундаменту.
Оба исследования выполняются до разработки проекта — их результаты закладываются в проектные решения.
Шаг 3. Проектирование и согласование
Разработка или адаптация проекта. Если проект типовой — его необходимо привязать к конкретному участку с учётом данных изысканий. Если индивидуальный — разрабатывается с нуля. Проект определяет всё: от типа фундамента до расположения инженерных систем.
Согласование отступов и размещения. Дом на участке размещается с соблюдением нормативных отступов от границ, соседних строений, дорог и коммуникаций. Нарушение отступов — причина отказа в регистрации и предписания о сносе.

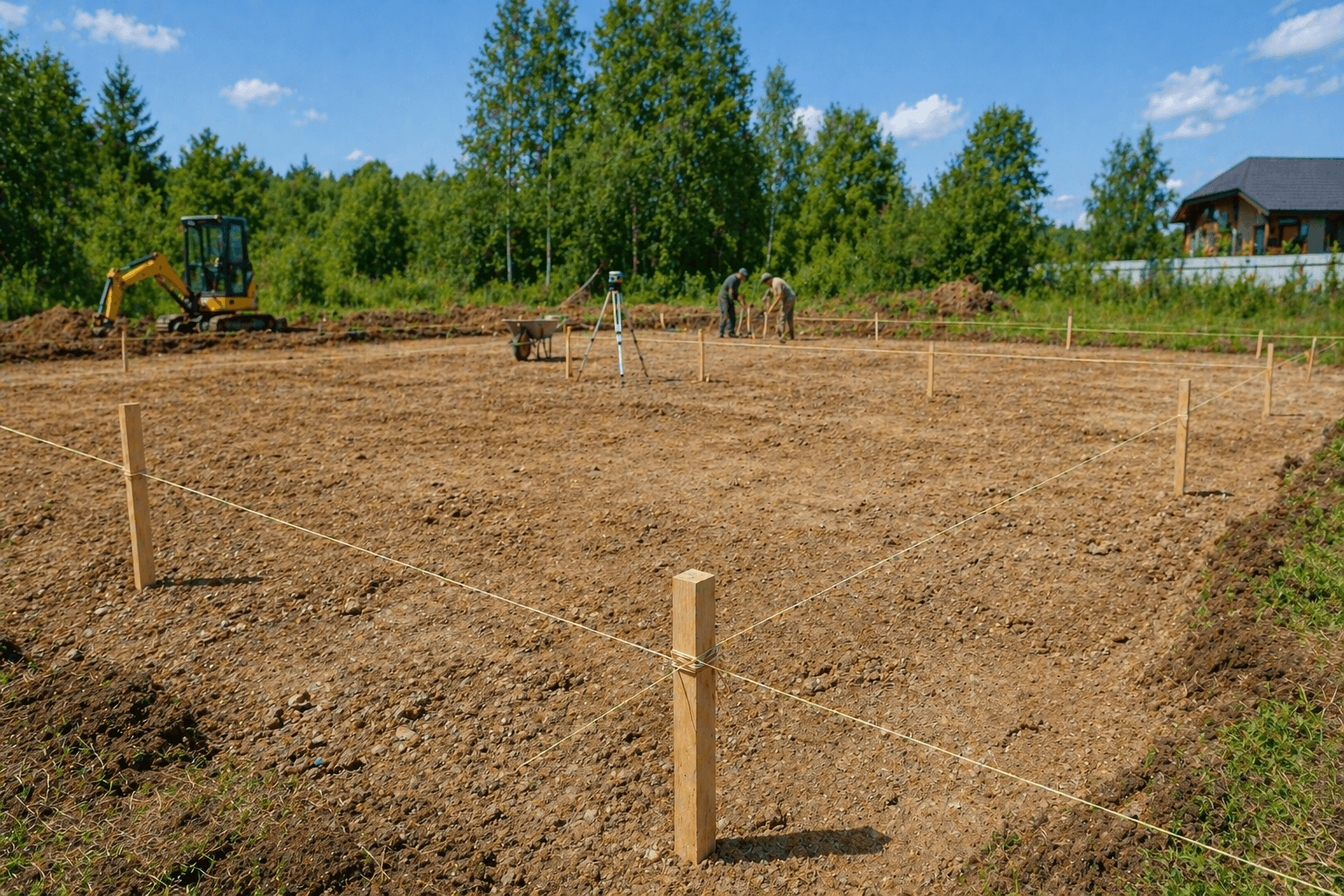

Разметка осей дома на местности. Выполняется по данным проекта с помощью геодезических инструментов. Это последний этап перед земляными работами — ошибка в разметке исправляется только переносом фундамента.
Шаг 4. Подготовка строительной площадки
Физическая подготовка участка — условие бесперебойной работы бригады.
Подъездной путь. Без твёрдого подъезда грузовой транспорт с материалами на участок не попадёт. Временная отсыпка щебнем или настил из дорожных плит решают проблему до устройства постоянного покрытия.
Очистка и планировка площадки. Убрать деревья, пни, мусор, снять растительный слой в зоне строительства. Органика под фундаментом — причина неравномерной осадки.
Временные коммуникации. Вода и электричество нужны с первого дня: для нужд бригады, полива бетона, работы инструмента. Временное подключение к электросети оформляется заранее.
Площадка для хранения материалов. Материалы должны храниться на ровной поверхности, с защитой от влаги и без контакта с грунтом. Намокший или загрязнённый материал — брак и дополнительные расходы.
Бытовые условия для бригады. Бытовка для проживания или хранения инструмента, санузел, ограждение периметра. Отсутствие условий снижает производительность и повышает риск хищений.
Что будет, если пропустить подготовку
- Без проверки документов: стройка на земле с неподходящим ВРИ или обременением может быть остановлена, дом — не зарегистрирован.
- Без геологии: фундамент рассчитан неверно — просадка, трещины, дорогостоящий ремонт.
- Без геодезии: неверная привязка дома к рельефу — проблемы с водоотведением и отмосткой.
- Без уведомления: дом признаётся самовольной постройкой — штраф или снос.
- Без подготовки площадки: простои бригады, порча материалов, срыв сроков.
Часто задаваемые вопросы
Сколько времени занимает подготовка к строительству? При параллельном ведении юридических и инженерных вопросов — от 4 до 8 недель. Если документы на участок не готовы или требуется изменение ВРИ — дольше. Именно поэтому подготовку начинают зимой, чтобы к маю быть готовыми к земляным работам.
Можно ли начинать стройку без геологических изысканий? Юридически — да. Практически — это риск. Особенно на участках в низинах, на глинистых грунтах, вблизи водоёмов. Стоимость изысканий несопоставима с ценой переделки фундамента.
Обязательно ли подавать уведомление о начале строительства? Для объектов ИЖС и садовых домов — да. Уведомление подаётся до начала работ. Строительство без уведомления создаёт риски при регистрации готового дома.
Нужен ли проект для строительства частного дома? Юридически проект не является обязательным для ИЖС. Но без него невозможно корректно рассчитать фундамент, разместить инженерные системы и получить точную смету. Стройка без проекта — одна из главных причин перерасхода бюджета.
Когда лучше начинать подготовительные работы? Юридические вопросы и изыскания — в любое время года, в том числе зимой. Физическую подготовку площадки и земляные работы — с момента, когда грунт просох после таяния снега, обычно с апреля–мая.
Подготовка к строительству — не формальность и не потеря времени. Это единственный этап, где ошибки ещё можно исправить без больших затрат. После закладки фундамента цена любой ошибки вырастает многократно.
